Tab Tijden/e-HR

Navigation:  Algemeen > Werknemers > Scherm werknemers >

Tab Tijden/e-HR

Previous pageReturn to chapter overviewNext page

Voorbeeld:

Tab Times_e-HR

Velden

In deze tab definieert u de volgende items voor de geselecteerde werknemer:

Werkplan

Het actieve werkplan voor deze werknemer, door op het icoon tdiconte klikken. Dit is een tijdsafhankelijk gegeven.

Werplan cyclus punt

Het punt in het werkplan waar de werknemer begint te werken. Typisch wordt dit gebruikt in bv. een 3 ploegenstelsel waar je kunt aangeven of de werknemer dan in week 1, 2 of 3 start te werken. Dit is ook een tijdsafhankelijk gegeven dat ingesteld kan worden via het icoon tdicon.

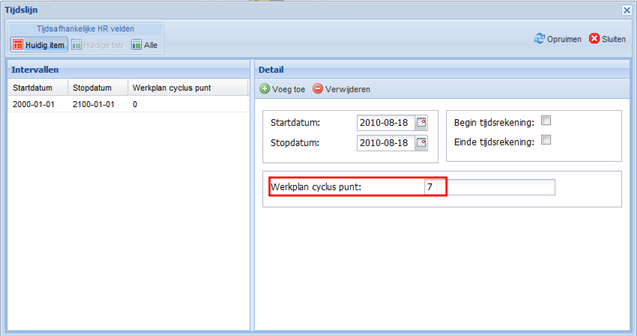

De volgende popup verschijnt:

Workplan cyclic point

Voor een wekelijks terugkerend werkplan geven we hier 7 in, voor een tweewekelijks terugkerend werkplan geven we hier 14 in, enz. Eventueel kennen we een start- en stopdatum toe aan de cyclus. Hierna klikken we op de knop icon Add en op icon close workplan.

Een invoegpunt toekennen

Een invoegpunt wordt toegekend wanneer een nieuw werkplan van een werknemer vanaf een bepaalde datum moet starten.

Voorbeeld:

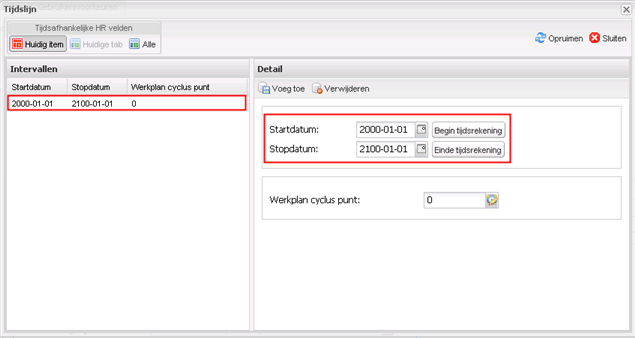

Timeline Cyclus Point

Wanneer u bijvoorbeeld op 1/11 een nieuw werkplan wilt starten, wordt dit werkplan uitgerold naar de toekomst toe, alsook naar het verleden toe.

U weet echter niet op welke dag 1/11 valt, “is dit een maandag, dinsdag, woensdag,...?” en wat bijgevolg het invoegpunt is van 1/11, in dit voorbeeld is het invoegpunt “3” voor maandag 1/11.

Het uitrolpunt hangt af van de start van een nieuw werkplan, vanaf de startdatum dat het werkplan wordt aangemaakt in het scherm “Tijden-e-HR” -> “Definitie planning” -> “Werkplannen”. Wanneer u klikt op de naam van een bestaand werkplan, verschijnen rechts de detailgegevens ervan.

Voorbeeld:

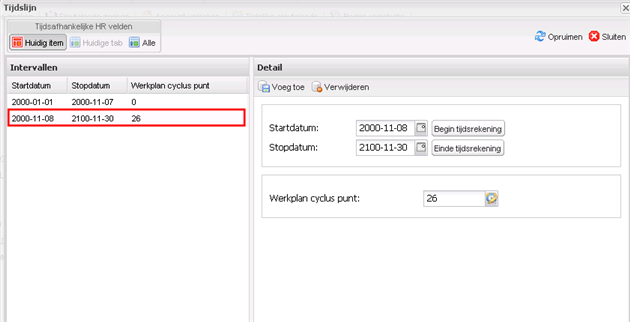

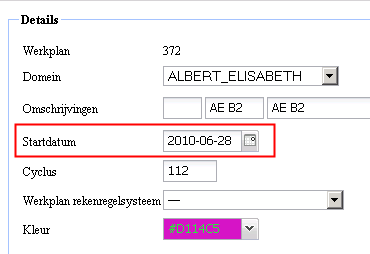

Details workplan

Het werkplan wordt uitgerold in het verleden voor 28/6 en in de toekomst na 28/6.

Wanneer dit werkplan eerst effectief van start mag gaan bij de werknemer op bijvoorbeeld  1/11, dan zal het uitrolpunt van zijn werkplan toch starten op 28 juni naar het verleden toe en naar de toekomst toe omdat het werkplan was aangemaakt met die startdatum.

Wanneer u echter de startdatum hier aanpast die geldt voor dit werkplan of indien u het invoegpunt aan dit werkplan toekent, zal de uitrol die u wenst wel plaatsvinden, met name vanaf 1/11.

Hoe stel ik het invoegpunt in?

Wanneer u wilt dat het invoegpunt vanaf 1/11 effectief “0” is, dan kunt u dit invoegpunt instellen op “0”, zodat het werkplan in het verleden vanaf “0” start tot 1/11. Op die manier staat het invoegpunt correct ingesteld en wordt het werkplan correct uitgerold.

Wanneer het invoegpunt zou gestart zijn op “3” weet u niet waar dit exact uitkomt in de tijdslijn, want invoegpunt “3” zou dan opschuiven naar “0” en het zou vanaf woensdag uitgerold kunnen zijn in plaats van vanaf maandag doorheen de tijdslijn.

Op de volgende wijze gaan we het invoegpunt instellen:

Stap 1:

Ga eerst naar het scherm “Werknemers” en klik in de namenlijst op de betreffende werknemer of maak een nieuwe werknemer aan.

Vervolgens klikt u in het detailscherm op de tab “Tijden/e-HR”, waar u het invoegpunt kunt toekennen van het toegekende werkplan onder “werkplan cyclus punt”.

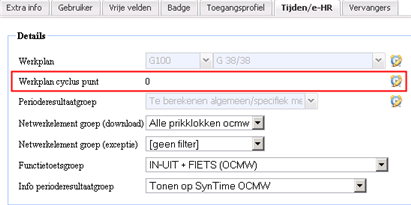

times workplan cycluspoint

Stap 2:

Wanneer u op het “klokicoontje” icon clock in stap 1 klikt bij “Werkplan cyclus punt” verschijnt de volgende popup:

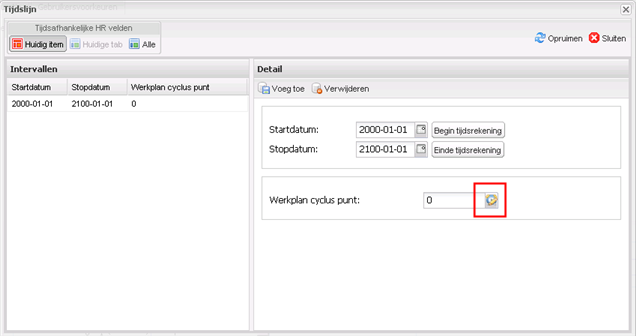

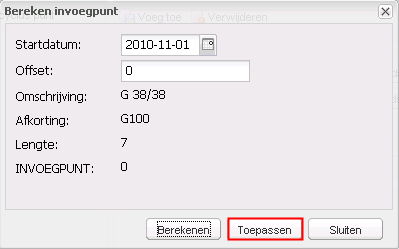

popup workplan cyclus point

Hier klikt u ook op het “klokicoontje” icon clock achteraan het “Werkplan cyclus punt” om het invoegpunt te berekenen.

popup workplan cyclus point (2)

Stap 3:

In de popup duidt u de startdatum aan vanaf wanneer u het werkplan wilt uitrollen, bijvoorbeeld vanaf 1/11/2010:

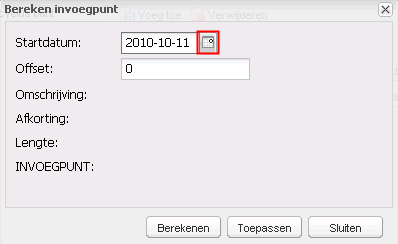

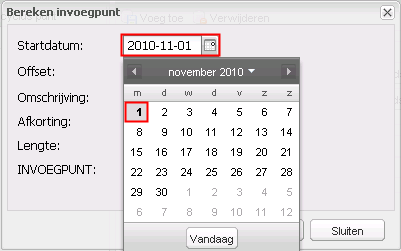

Date workplan cyclus point

Stap 4:

De offset laat u op “0” staan en u klikt vervolgens op de knop “Berekenen”:

Calculate Workplan Cyclus Point

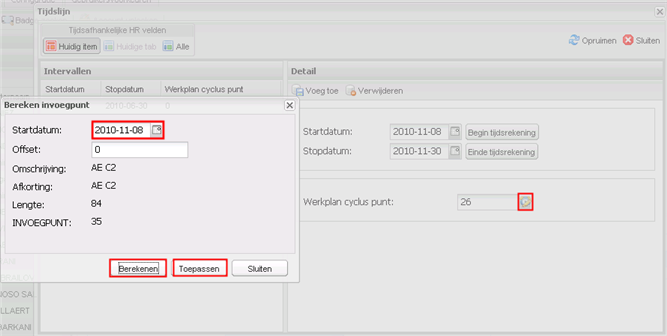

Hierna wordt het invoegpunt automatisch berekend en komen de gegevens ervan tevoorschijn:

Apply workplan cyclus point

Vervolgens klikt u op de knop ‘’Toepassen’’.

Stap 5:

Apply workplan cycluspoint 2

Hier wordt het invoegpunt “0” uitgerold naar het verleden en naar de toekomst toe, naar de begin en einde tijdsrekening.

Wilt u dat het invoegpunt enkel vanaf een bepaalde datum en/of tot een bepaalde datum wordt uitgerold, dan stelt u eerst de start- en/of stopdatum in en berekend u vervolgens het invoegpunt.

U wilt bijvoorbeeld dat het invoegpunt start vanaf 8/11/2010 tot en met 30/11/2010, dan gaat u als volgt te werk:

Stap 1:

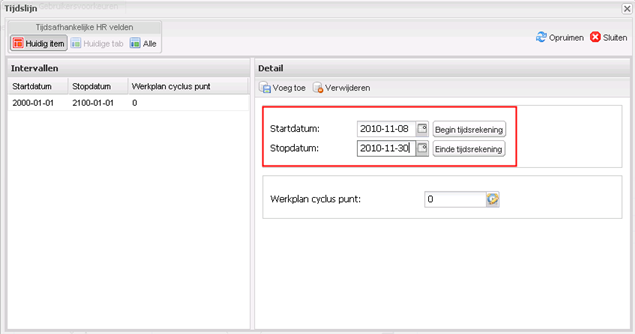

U stelt de start- en stopdatum in:

start and stop time workplan cyclus point

Stap 2:

Vervolgens berekent u het invoegpunt via de knop “Berekenen” en klikt u op “Toepassen”:

Workplan cycluspoint example 1

Stap 3:

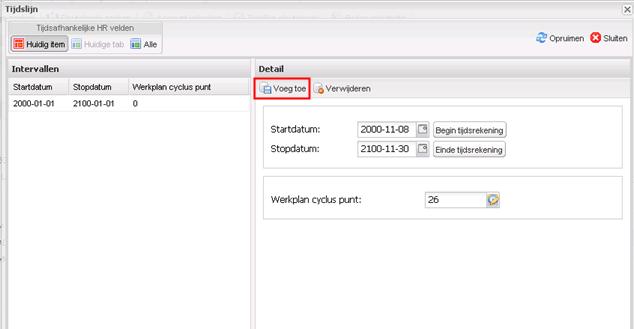

Dan klikt u op de knop “Voeg toe”:

Add workplan cycluspoint example 2

Stap 4:

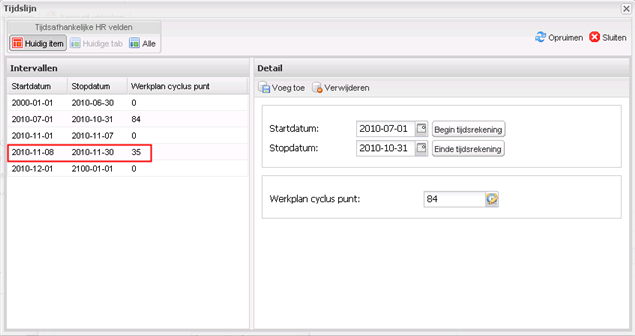

Tenslotte ziet u dat het werkplan tijdsinterval dat start op 8/11/2010 en stopt op 30/11/2010, waarvan het werkplan uitgerold wordt vanaf 8/11/2010 met invoegpunt “35”, verschijnt in de linkerkolom:

Add workplan cycluspoint example 3

Het invoegpunt van het werkplan is zo correct ingesteld voor de werknemer.

Wanneer u binnen een tijdslijn van een invoegpunt, wilt overschakelen naar een ander invoegpunt, dan verandert u de startdatum van het invoegpunt.

Vanaf 8/11/2010 tot en met 30/11/2010 hadden we bijvoorbeeld invoegpunt “35” met als startdatum 8/11/2010. Hier hebben we bijvoorbeeld het werkplan “Vroege – Late – Nacht”. Vanaf 8/11/2010 start de vroege post.

Wanneer we echter op 17/11/2010 in plaats van de Late post (die in het vorig invoegpunt volgt op de vroege post) de Nacht post willen laten starten, berekenen we het invoegpunt vanaf startdatum 17/11/2010. Nadat dit invoegpunt wordt toegepast, zullen dan vanaf 17/11/2010 de posten “Nacht-Vroege-Late” opeenvolgend in de dagroosters verschijnen tot en met 30/11/2010 in plaats van “Late-Nacht-Vroege” enz.

Hieronder het stappenplan dat u hiervoor dient te volgen:

Stap 1:

U stelt de start en stopdatum in:

start and stop time workplan cyclus point

Stap 2:

Vervolgens berekent u het invoegpunt via de knop “Berekenen” en klikt u op “Toepassen”:

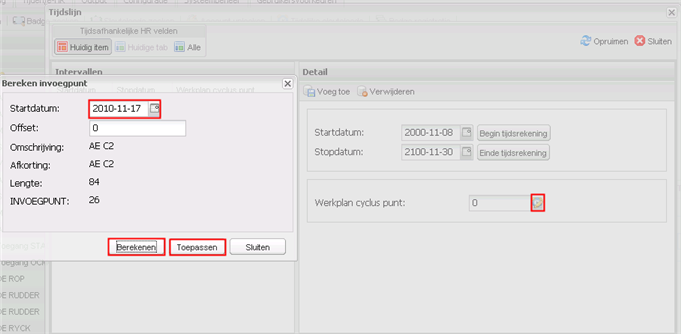

Workplan Cyclus point example 4

Stap 3:

Dan klikt u op de knop “Voeg toe”:

Add workplan cyclus point 4

Stap 4:

Tenslotte ziet u dat het werkplan tijdsinterval dat start op 8/11/2010 en stopt op 30/11/2010, waarvan het werkplan uitgerold wordt vanaf 17/11/2010 met invoegpunt “26”, verschijnt in de linkerkolom:

Workplan cycluspoint example 5

Het invoegpunt van het werkplan is zo correct ingesteld voor de werknemer.

Perioderesultaatgroep

De groep van perioderesultaten die voor deze werknemer berekend worden. In eenvoudige systemen zal dit voor alle werknemers dezelfde groep zijn. In meer complexe systemen kan dit afhangen van het statuut (arbeider, bediende), CAO van de afdelingen, enz. Dit is ook een tijdsafhankelijk gegeven ingeefbaar via het icoon tdicon.

Netwerkelement groep

Hier kunt u aangeven op welke groep van tijdregistratie terminals deze werknemer mag boeken.

Functietoetsgroep

Hier geeft u aan welke functietoetsen de werknemer mag gebruiken.

Info perioderesultaatgroep

Hier geeft u aan welke groep van perioderesultaten via de tijdregistratieterminal moeten teruggemeld worden aan de werknemer.

Ingave van tijdsafhankelijke gegevens

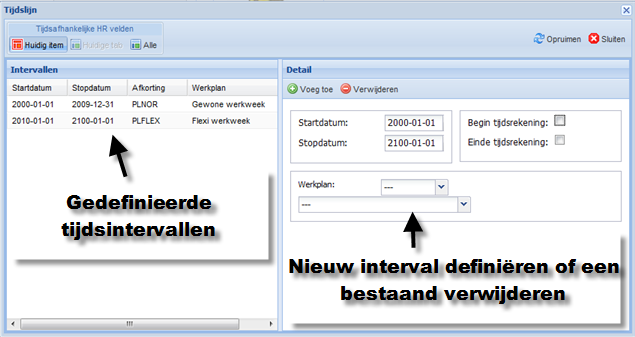

Alle tijdsafhankelijke gegevens kunt u inbrengen door het tdicon icoon aan te klikken. Men krijgt dan een popup scherm voor ingave als volgt (voorbeeld voor werkplannen, identiek voor andere gegevens):

Tab Times_e-HR 2

In de linkse lijst ziet u chronologisch het gedefinieerde tijdsverloop voor de werkplanning. U kunt dus ook een wijziging in de toekomst op voorhand definiëren (vb. bij wijziging werkregime).

U kunt een record uit de links lijst verwijderen door dit te selecteren. Dit wordt dan rechts in detail weergegeven. Door op het verwijderen icoon icon delete order reportste klikken wordt dit dan weggeveegd.

Een nieuw record kunt u toevoegen door dit rechts te definiëren en vervolgens het Voeg toe icoon icon add company aan te klikken. Het nieuwe record zal dan in de linkse lijst op de juiste positie verschijnen.

Het opruimen icoon icon renew links boven zal eventueel overlappende gedefinieerde records voor u optimaliseren.

Het sluiten icoon icon close workplan rechtsboven zal uw wijzigingen opslaan en het popup venster sluiten.
